Těsně před plánovanou uzavírkou o víkendu 9.–10. listopadu se zjistilo, že by plánované mikropiloty v základové spáře zdi, které se měly vrtat, zasáhly do kamenné dešťové stoky. Projekt vycházel z jejího nepřesného zaměření. Projektant proto v podstatě obratem založení přeřešil, aby nebylo nutné práce zastavit. Místo pilot jsou proto v některých místech u země využity lanové kotvy, které v přímém konfliktu s vodním dílem nejsou. Během uzavírky se díky tomu podařilo stihnout všechny potřebné práce. Serpentinu stavba nakonec v neděli otevřela ještě dříve, než bylo plánováno (a tady patří velké díky za komunikaci stavbyvedoucímu, panu Hořejšímu).

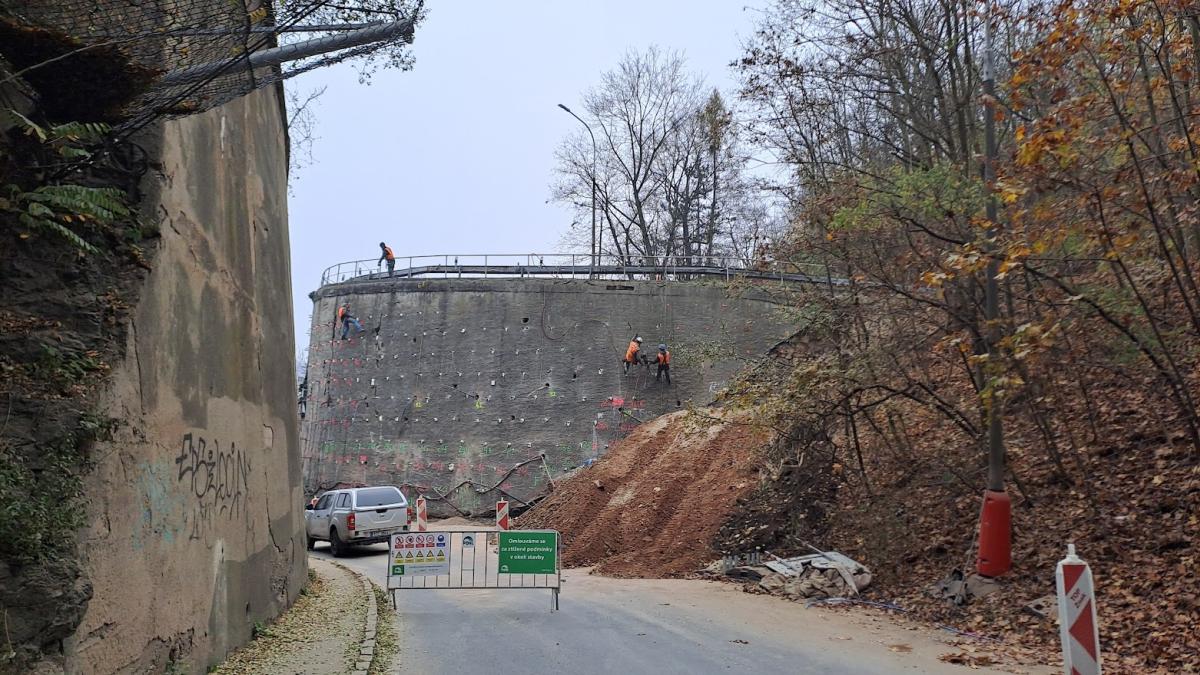

K 13. listopadu jsou tedy prakticky odvrtané lanové kotvy (zbývá malá část ve vrchní levé části), vrtají se poslední mikropiloty, hotova je také plošná injektáž (to jsou ty drobné duté ocelové tyče trčící ze stěny, u kterých jsou vždycky po napuštění prostoru za zdí betonem dopsána čísla).
Zbývá tedy odvrtání vrchní řady lanových kotev, které se budou vrtat svrchu, protože jinak to kvůli stavu zdi a dostupným technologiím nejde. Bude nutné odtěžit zeshora okraj zdi a vnějšího pruhu, aby se na místo mohla postavit vrtačka. Zhotovitel i investor, tedy Krajská správa údržby silnic, počítají s tím, že serpentina bude stále průjezdná jedním pruhem, který bude zajištěn záporovým bedněním a vozovka bude dočasně rozšířená směrem dovnitř do svahu, nutná bude demontáž jedné či dvou lamp veřejného osvětlení. Součástí projektu je i ověření vlečných křivek autobusů, tedy měly by projet. Tato akce nás ale čeká až na jaře příštího roku (pravděpodobně v březnu).
V tuto chvíli proběhnou poslední práce před předpokládanou technologickou zimní pauzou – betonáž není možná při teplotách pod nulou. Během následujících 14 dní se namontují na zeď převázky (ocelová výztuž), které budou držet ocelové kotvy. Přes zimu bude tak zeď kvalitně staticky zajištěná. Je v plánu, aby se výztuž následně stala součástí budoucích žeber. Současně probíhá částečné přeprojektování žeber a desek, které budou stěnu jistit, aby jejich provedení odpovídalo jak způsobu vrtání vrchní části kotev, tak horšímu stavu zdi, který se ukazoval během vrtání. Jestli vše půjde dobře, bude se již ke konci ledna odspodu zeď bednit, aby bylo vše připravené na jaro a stavební sezónu.
